x
۱۳ / ارديبهشت / ۱۳۹۶ ۰۸:۲۰
عضو هیئت‌مدیره پتروپارس روایت کرد :

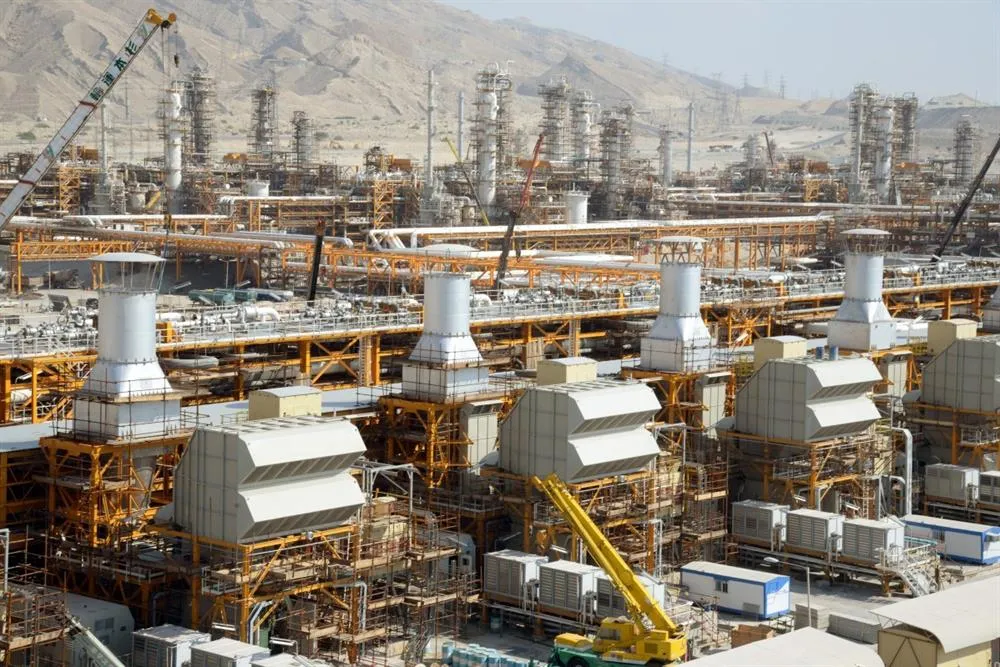

ماجرای فاز ١٩ پارس جنوبی با ٢‌وزیر

ماجرای فاز ١٩ پارس جنوبی با ٢‌وزیر

فاز ١٩ پارس جنوبی دستاوردی ایرانیزه از سوی متخصصان ایرانی است که همین دو هفته پیش، از سوی رئیس‌جمهور افتتاح شد؛ فازی که گنجایشش به‌قدر دو فاز است و به همین دلیل در شمارش، در کنار فازهای ١٧ و ١٨ و ٢٠ و ٢١، از افتتاح شش فاز یاد شد.

کد خبر: ۱۹۱۳۳۶
آرین موتور

  این فاز که بیشتر به همت پتروپارس در کشور به انجام رسید، سه دولت را به خود دیده است. هرچند آغاز کار آن در دولت اصلاحات بود، اما با روی‌کارآمدن دولت احمدی‌نژاد، نشیبی به خود دید که سبب شد تا سرعت کار آن کاهش یابد؛ هرچند پتروپارس توانست در موعد مقرر آن را تحویل دهد. نعمت‌الله علیرضایی ١٢سالی می‌شود که عضو هیئت‌مدیره پتروپارس است.

به گزارش اقتصادآنلاین به نقل از شرق ، او که فارغ‌التحصیل مهندسی عمران سازه از دانشگاه ایالتی آرکانزاس آمریکاست، روایت جالبی از این پروژه در دوران وزارت قاسمی و زنگنه به دست می‌دهد. علیرضایی معتقد است اعتبار پتروپارس برای تأمین تجهیزات در زمان تحریم بسیار کارگشا بود. وی از اتمام فاز ١٩ سخن می‌گوید و از اولین پروژه‌ EPC پتروپارس ابراز رضایت کرده و در‌این‌باره اظهار می‌کند: «درمجموع به دلیل تغییراتی که در محل اجرای فاز ١٩ ایجاد شد، مشکلاتی برای ما به وجود آمد، اما موفق شدیم در اوج تحریم‌ها، در میان پروژه‌های ٣٥‌ماهه رکورددار راه‌اندازی نخستین ردیف گازی از بخش دریا باشیم».

‌ کار خود را در صنعت نفت چطور و از چه سالی آغاز کردید و چه تجربه‌هایی را پشت سر گذاشتید تا به پتروپارس برسید؟

اردیبهشت ٥٨ که از دانشگاه ایالتی آرکانزاس آمریکا فارغ‌التحصیل شدم، تصمیم گرفتم به کشور برگردم. آن زمان تازه انقلاب شده بود و بیشتر بچه‌های ایرانی سودای بازگشت به میهن را در سر داشتند. پس از اینکه به ایران بازگشتم، چون بسیاری از بستگانم در اهواز بودند، به اهواز رفتم. ٢٠ مرداد ١٣٥٨ بود که اولین کارم را در دفتر فنی شهرداری اهواز آغاز کردم. بعد از یک سال شهردار ناحیه و بعد از یک سال معاون شهردار اهواز شدم، سال چهارم هم تا ٢٠ مرداد ١٣٦٢ شهردار اهواز بودم. آن زمان مهندس تولایی استاندار خوزستان بود، چون پیش از آن مسئول عمران شهری استانداری بود، با ظرفیت و توانایی‌های من آشنا بود و پیشنهاد کرد به نفت بروم. من هم علاقه‌ای به ترقی در حوزه‌های مدیریتی مانند شهرداری نداشتم و دوست داشتم به کارهای اجرائی وارد شوم. سال‌های جنگ در انستیتو تکنولوژی اهواز، سازه و مقاومت مصالح تدریس می‌کردم و در آموزش موفق بودم. برای همین انستیتو تمایل داشت همکاری کنیم. زمانی‌ که سیدمحمد غرضی وزیر شد، تولایی هم مدیرعامل مناطق نفت‌خیز شد، او از من خواست به نفت بروم، استانداری مخالفت می‌کرد. فروزنده که استاندار بود پیشنهاد معاونت استانداری را داد که قبول نکردم و گفتم بحث من سمت نیست بلکه تمایل دارم با استفاده از دانشی که دارم، کارهای اجرائی انجام دهم. در کارهای سیاسی دستاوردهای علمی فراموش می‌شود.

وارد حوزه نفت شدم، مدیریت پروژه شهرک نفت اولین و آخرین سمتم در مناطق نفت‌خیز بود. بعد از انقلاب در مناطق نفت‌خیز چند مگاپروژه در حال اجرا بود، پروژه‌های گاز کرنج، پارس شمالی و خانه‌سازی شهرک نفت که دست خارجی‌ها بود و آنها رفته بودند و رها شده بود. در واقع پروژه را از صفر شروع کردم، تولایی نگران بود و می‌گفت کار را خرد کنید و بخش‌بخش انجام دهید که در شرایط جنگ به مشکل نخوریم، من قبول نکردم؛ گفتم همه را با هم شروع می‌کنم. با برنامه‌ریزی و مجوزهایی که گرفتیم، در همان شرایط جنگ توانستیم مصالح موردنیاز مثل آهن، آجر، سیمان و... را از اصفهان، شیراز و تهران بیاوریم.

‌ هیچ کاری آنجا انجام نشده بود؟

مشاور پروژه، انگلیسی بود. از قبل نقشه‌ها را آماده کرده بودند اما کار اجرائی انجام نشده بود. آنها قبلا کار را شروع کرده بودند اما سیل سال ٥٨ همه چیز را خراب کرده بود، ما از روی همان نقشه‌ها کار را شروع کردیم که به لطف خدا توانستیم در این پروژه‌ها موفق عمل کنیم. هزارو صد خانه و دبیرستان و بیمارستان شهرک نفت را تحویل دادم، حتی خودم هم رفتم و آنجا ساکن شدم. فازهای پایانی شهرک بود که تصمیم گرفتم از اهواز بروم که البته آقای شماسی، مدیر مناطق مخالف رفتنم بود. بعد از پایان جنگ، به علت برخی مسائل خانوادگی، نمی‌خواستم اهواز باشم. با پیگیری‌هایی متوجه شدم که در شرکت گاز اصفهان، مسئولیت و سمتی مناسب هست. شش سال در مناطق نفت‌خیز بودم تا اینکه ٢٠ مرداد ٦٨ از مناطق بیرون آمدم و به شرکت گاز اصفهان رفتم. در اصفهان به صورت ناشناس آمدم، حمیدرضا عراقی که هم‌اکنون معاون وزیر نفت است، تازه یک‌ماهی بود که به اصفهان رفته و رئیس منطقه بود. آن زمان گاز کشور ١٠ منطقه بود و ما منطقه ٢ بودیم که شامل چهار استان اصفهان، چهارمحال‌وبختیاری، یزد و مرکزی می‌شد. ١١سالی در شرکت گاز اصفهان بودم، اولین سمتم ناظر پروژه بود و بعد از آن رئیس اجرای طرح‌ها، معاون مهندسی و اجرا (نفر دوم منطقه) و هم‌زمان جانشین رئیس منطقه بودم. در این مدت توانستیم منطقه ٢ گازی را از رتبه چهارم، با فاصله زیاد نسبت به سایر مناطق به جایگاه نخست برسانیم، چون در منطقه ٢ زمینه کار بیشتر بود، استان‌هایی مثل یزد تشنه کار بودند، در چهارمحال‌وبختیاری به دلیل سردسیربودن منطقه، کار زیاد بود و در بعضی استان‌ها به دلیل شرایط آب‌وهوایی در زمستان‌ها کار پیشرفت نمی‌کرد. آن زمان گازرسانی پیمانکار نداشت و قبل از انقلاب به آن صورت کاری نشده بود. چند شهر کوچک آن هم به وسیله فرانسوی‌ها گازرسانی شده بود. مثلا یادم است بروجرد اولین شهری که رفتیم، می‌گفتند طرح گازرسانی را فرانسوی‌ها داده‌اند در صورتی که نه‌تنها ما طراحی انشعاب را انجام دادیم، بلکه اجناس و اقلام ایستگاه‌های گاز را هم بومی‌سازی کردیم و به سازندگان ایرانی کمک کردیم تا مهندسی معکوس و تولید کنند، حتی محصولاتی را مجانی به سایر مناطق می‌دادیم تا خرید خارجی نکنند. بعد از این اقدامات عده‌ای گفتند بهتر است شما کاندیدای مجلس شوید. در انتخابات مجلس ششم نامزد شدم و با توجه به سوابق و تجربیات اجرائی و سرشناس‌بودن خانواده در خمینی‌شهر، رأی آوردم و به مجلس رفتم. در چهار سال سعی کردم در مجلس فعال باشم، در این دوره هم عضو کمیسیون انرژی و هم در هیئت‌رئیسه، نایب‌رئیس بودم. در آنجا مسائل گاز و توسعه گازرسانی و تخصیص بودجه را پیگیری می‌کردم.

وقتی مجلس تمام شد، مهندس ترکان و دکتر منوچهری عضو هیئت مدیره پتروپارس بودند، گفتند یک عضو کم داریم، ترکان زنگ زد و گفت بیا پتروپارس. هفتم خرداد ٨٣ به پتروپارس آمدم و الان ١٣ سال است که عضو هیئت‌مدیره این شرکت هستم. این شرکت قبلا معاونت‌های بین‌الملل، بازرگانی، مهندسی و مالی و اداری داشت که البته هم‌اکنون چارت سازمانی آن تغییر کرده است. من غیر از معاونت مهندسی که اتفاقا آن هم پیشنهاد شد، در همه معاونت‌های پتروپارس کار کرده‌ام.

ابتدا در معاونت بازرگانی و قراردادها بودم، بعد از آن با هدف توسعه فعالیت‌های پتروپارس در بخش بین‌المللی وارد معاونت بین‌الملل شدم. مهندس منوچهری آن زمان پیشنهاد این مسئولیت را داد. زمان تحریم‌ها در بخش آنگولا و ونزوئلا ورود کردیم و موفق شدیم به همراه معاونت مهندسی در این دو کشور موفق شویم، در سودان و ترکمنستان هم ورود کردیم که متأسفانه به علت تحریم و نبود نقل و انتقال مالی خارج شدیم. رئیس کمیسیون معاملات پتروپارس بوده‌ام که البته اخیرا (شش ماه است) استعفا داده‌ام.

در میدان گازی آیاکوچا در ونزوئلا، مدیر پروژه گذاشتیم و با نیروهای مهندسی خودمان و تهران انرژی، روی این میدان مطالعاتی انجام دادیم، با وجودی که آمریکایی‌ها و اروپایی‌ها هم آنجا کار می‌کردند، طرح پیشنهادی ما اول شد؛ چون علاقه بیشتری داشتیم و وقت خوبی گذاشتیم. قرار بود در ادامه هم در یکی از میدان‌های در دست توسعه آنها مشارکت کنیم که بنا شد بابت تأسیسات و شراکت صد‌میلیون دلار بدهیم. غلامرضا منوچهری رفت و محمد‌جواد شمس آمد. شمس خواست طرح را مطالعه کند، اما همان زمان تحریم‌ها هم تشدید شد و ما نمی‌توانستیم مبادلات پولی انجام دهیم که این باعث شد آنها پاسخ ما را ندهند. در آنگولا ٣٢ میلیون دلار داده بودیم و یک ساختمان هم در ونزوئلا گرفته بودیم که با این شرایط مجبور شدیم پروژه را بفروشیم. اما ساختمان را هنوز حفظ کرده‌ایم تا ببینیم در آینده شرایط به چه شکل خواهد شد. در ونزوئلا کار مهندسی می‌کردیم تا با پول آن هزینه‌ نیروهای آنجا تأمین شود. ساختمانی که سال٨٥ حدود یک میلیون دلار خریدیم از همان کارهای مهندسی تأمین هزینه شد؛ شاید یک تا دو میلیون دلار هم برای شرکت سود داشت. به هر حال برای ما تجربه و شناخت خوبی بود، زمینه کاری هم ایجاد شد تا دوباره بتوانیم آنجا کار کنیم. اولین سفر من به ونزوئلا اسفند ٨٢ بود. من، نژاد‌حسینیان و ابراهیمی‌اصل به آنجا رفتیم. یک هفته بعد رئیس دولت اصلاحات به همراه تعدادی از صنعتگران به ونزوئلا آمد. یک روز تمام صبح تا شب معاون وزیر آنها نشست و برای آموزش نیروهایشان و واگذاری میدان بحث کرد. آنها علاقه زیادی به همکاری با ما داشتند اما تا مذاکرات و مقدمات اولیه انجام شود، دولت ما تغییر کرد و تحریم‌ها به وجود آمد و زمینه کار از بین رفت. میرمعزی، منوچهری و من در هیئت مدیره پتروپارس بودیم. میرمعزی رئیس بود. همه کارهای شرکت با مدل بیع ‌متقابل انجام می‌شد؛ در فازهای ٤ و ٥ که مشارکت داشتیم و فاز یک و فازهای ٦، ٧ و ٨، همه اینها بیع متقابل بود. ما علاقه‌مند بودیم که به روش ای‌پی‌سی کار کنیم، یا حداقل شاخه‌ای از شرکت را به این مدل اداره کنیم تا بتواند در پروژه‌های پایین‌دستی و میان‌دستی هم ورود کند تا فعالیت شرکت را گسترش دهیم. اواخر سال ٨٨ مذاکرات درباره ورود به پروژه‌های ای‌پی‌سی و ایجاد شرکتی با ساختار ای‌پی‌سی شکل گرفت.

اصل پتروپارس در جزیره ویرجین انگلستان ثبت شده است که آن را با تشدید تحریم‌ها به مالزی انتقال دادیم. پتروپارس نمی‌توانست در ایران مالکیت داشته باشد، از این رو همان اوایل شکل‌گیری این شرکت در سال ٨١، پتروپارس ایران را به عنوان جمع‌دار اموال در کیش ثبت کردیم. بعد از مذاکرات و صحبت‌هایی که شد اساسنامه شرکت را عوض کردیم و با ایجاد تغییراتی بنا شد که این شرکت ای‌پی‌سی کار شود. گفتیم برای ورود بهتر است از فاز ١٩ شروع کنیم، چون با توجه به نیروهای خوبی که در بدنه پتروپارس داشتیم، می‌توانستیم شتاب اولیه را در شرکت ایجاد کنیم. ما شرکت پوسکو را هم برای حفاری ایجاد کرده بودیم. با نفت و گاز پارس صحبت کردیم، گفتیم که حفاری‌ فاز ١٩ را به پوسکو می‌دهیم. پتروپارس پروژه را گرفت و قرارداد حفاری بخش دریا با پوسکو بسته شد. قرار شد خشکی را به ما بدهند، دیدیم که اگر خود پتروپارس پروژه را بگیرد و بخواهد به پتروپارس ایران واگذار کند مالیات و هزینه‌ها افزایش پیدا می‌کند. از این رو مذاکره کردیم که قراداد مستقیمی با پتروپارس ایران بسته شود. قرارداد واگذاری بخش خشکی فاز ١٩ در ٢٣ خرداد ٨٩ در قالب طرح‌های ٣٥ ماهه با حضور احمد قلعه‌بانی، مدیرعامل اسبق شرکت ملی نفت ایران، بین علی وکیلی، مدیرعامل وقت شرکت نفت و گاز پارس و غلامرضا منوچهری، مدیرعامل پتروپارس امضا شد. قراداد خط لوله و سکوها هم با تأسیسات دریایی امضا شد.

‌ زمانی‌که قرارداد پروژه را امضا کردید این اطمینان را داشتید که در ٣٥ ماه آن را تحویل دهید؟

ما از همان ابتدا معتقد بودیم که امکان اجرای این طرح‌ها در ٣٥ ماه وجود ندارد، زیرا بهترین زمان اجرای پروژه، در فاز ٤ و ٥ بود که تولید اولیه آن ٤٨ ماه طول کشید، آن‌هم در شرایطی که تحریم نبودیم و خارجی‌ها هم حضور داشتند. اگر مقایسه‌ای بین فازهای اجراشده در پارس جنوبی داشته باشیم، باید توجه کنیم که هر فاز در شرایط متفاوت اجتماعی، سیاسی و... اجرا شده است؛ اما بهترین مقایسه را می‌توان در پروژه‌های ٣٥ماهه داشت. بعد از عقد قراردادها، ١٠ فاز هم‌زمان شروع به کار کردند، البته ما دیرتر از همه شرکت‌ها شروع کردیم، علتش هم این بود که ٧٠ روز بعد از ابلاغ قرارداد به ما اعلام کردند زمین شما تغییر کرده است. ما بیش از یک میلیارد تومان برای تسطیح و فنس‌کشی زمین هزینه کرده بودیم و داشتیم برنامه‌ریزی می‌کردیم که ما را از «پرک» به «تنبک»، میان فازهای ١١ و ١٢ بردند. زمینی به ما دادند که هیچ شباهتی به زمین اول نداشت، یک زمین مستطیل‌شکل با ارتفاع بسیار زیاد که همین برای ما بیش از ٥٠٠ میلیون دلار تلفات هزینه داشت. اختلاف ارتفاع در این زمین ٨٠ متر بود و ١٥ تا ٤٠ متر با فاز مرجع که فازهای ١٥ و ١٦ بود، اختلاف ارتفاع داشت. جدای از این دو ماه تأخیری که ایجاد شد، ما مجبور شدیم دوباره تمام واحدهای چیدمان، طراحی جزئیات و برنامه‌ریزی پروژه را تغییر دهیم، در نتیجه مهندسی پروژه به هم ریخت. در فاز ١٩ حدود ٦٤‌ هزار تن اسکلت فلزی استفاده کردیم (استیل‌استراکچر) که روی آن تأسیسات نصب می‌شود، این اسکلت فلزی در فازهای دیگر حدود دوسوم مقداری است که ما در این فاز استفاده کردیم. این افزایش به علت تغییراتی بود که در پروژه ایجاد شد و به همین نسبت توان و هد پمپ‌های ما تغییر کرد. خیلی از مشخصات فنی پروژه عوض شد که بار مالی وسیعی داشت که زمان زیادی را از ما گرفت و ما حدود شش هفت ماه عقب افتادیم که مشاور ما، سازه نارگان و تکنیمونت، بتوانند طراحی بدهند تا ما براساس آن، اجناس تهیه کنیم. همه این شرایط باعث شد پروژه حدود یک سال با تأخیر روبه‌رو شود. با وجود این الان یک سال است که ما تولید می‌کنیم و در این مدت بیش از ١,٨ میلیارد دلار گاز و میعانات گازی تولید کرده‌ایم درصورتی‌که هیچ‌یک از فازهای ٣٥ماهه از دریا تولید نداشته‌اند. ما اصلا شریک خارجی نداشتیم؛ اما بدنه قوی تخصصی داشتیم. یک سال دیرتر شروع کردیم و میانگین یک سال زودتر از بقیه به تولید رسیدیم، آن‌هم با هزینه کمتر؛ یعنی با همان قیمت قرارداد، فاز ١٩ را تمام کردیم. با وجود اینکه تغییر زمین حدود ٥٠٠ میلیون دلار هزینه اضافه داشت. در مجموع به‌دلیل تغییراتی که در محل اجرای فاز ١٩ ایجاد شد، مشکلاتی برای ما به‌وجود آمد؛ اما موفق شدیم در اوج تحریم‌ها، در کمتر از ٧٠ ماه و زودتر از سایر پروژه‌های ٣٥ماهه،  نخستین «ترین» را از بخش دریا راه‌اندازی کنیم که این بین پروژه‌های ٣٥ماهه یک رکورد بود. در کمتر از یک سال سه ردیف دیگر گازی نیز راه‌اندازی شد، درحالی‌که برخی از پروژه‌های ٣٥ماهه تا یک سال آینده هم به اتمام نمی‌رسند.

‌ دقیقا چه زمانی این پروژه به تولید رسید؟

در اواخر اسفند ٩٤ گاز از دریا به پروژه وارد شد؛ اما زمانی که گاز وارد پروژه می‌شود ممکن است در مراحل راه‌اندازی یک‌سری مشکلاتی پیش بیاید و تا‌زمانی‌که این فرایند طی شود، زمان ببرد که اواخر فروردین سال جاری از واحد ١٠٦ گاز به شبکه تزریق شد. پنج ماه طول کشید که همه ترین‌ها را وارد مدار کنیم، زیرا این گاز ترش است و میعانات گازی دارد. در هر بازه زمانی یک ترین وارد شبکه می‌شود. پالایشگاه‌هایی که با گاز ٦ و ٧ و ٨ و شیرین راه‌اندازی می‌شوند، مشکلات کمتری دارند، چراکه گاز شیرین چالش کمتری دارد؛ اما اینجا گاز دریا بود یعنی ما باید هم میعانات گازی را مدیریت می‌کردیم و هم گاز ترش را که گاز خطرناکی است و کوچک‌ترین نشتی آن خسارات سنگینی به بار می‌آورد.

‌ چرا تست پالایشگاه را با گاز ٦ و ٧ و ٨ انجام ندادید و این ریسک را قبول کردید؟

چون گاز ٦ و ٧ و ٨ برای استفاده در پالایشگاه‌ها نیست و برای تزریق است، باید اجازه استفاده از این گاز را بدهند. همچنین اتصال این سه فاز به فاز ١٩ جزء برنامه‌های ما نبود که اواخر پروژه به ما گفتند این گاز را وصل کنید. زمانی که ما خواستیم پروژه را بهره‌برداری کنیم، برخی اجناسش هنوز نرسیده بود، در نتیجه ما آن خط را به‌طورکامل در سرویس نداشتیم که از آن استفاده کنیم. از سوی دیگر، وقتی از گاز ٦ و ٧ و ٨ استفاده می‌کردیم، گاز دریا را از دست می‌دادیم که این برای ما عدم‌النفعی داشت و به‌لحاظ اقتصادی ترجیح این بود که از گاز موجود استفاده کنیم.

‌ البته منظورم این بود که برای آزمایش پالایشگاه استفاده می‌کردید؟

این فرایند حدود یک ماه طول می‌کشد که برای ما عدم‌النفعی داشت. شرکت «POMC» ما که تجربه خوبی دارد، توانست به‌خوبی آن را مدیریت کند و بدون هیچ خطر و مشکل چهار ردیف گازی را وارد سرویس کند.

‌ حجم تولید در نهایت چه‌مقدار می‌شود؟

فاز ١٩ از چهار سکو گاز می‌گیرد، سه سکو هم‌زمان با فاز ١٩ ساخته شد و یک سکو هم از فاز یک به این فاز اضافه شد. مجموع اینها دو میلیارد فوت‌مکعب گاز می‌دهد. خوشبختانه یکی از معدود فازهایی هستیم که می‌توانیم با ظرفیت کامل کار کنیم. هم دریای ما ظرفیت مناسبی دارد و هم چهار «ترین» خشکی ما آماده است.

‌ فاز ١٩ پارس جنوبی در مقایسه با سایر فازها چه ویژگی‌هایی دارد؟

فاز ١٩ در میان فازهای ٣٥ماهه به‌لحاظ هزینه، رکوردشکنی کرده؛ قیمت تمام‌شده این پروژه از تمامی ‌فازها کمتر است در شرایطی که با توجه به تغییرات عمده‌ای که نسبت به طراحی پایه ایجاد شده بود ما باید حداقل ٥٠٠ میلیون دلار بیشتر از سایر فازها هزینه می‌کردیم.

‌ آماری از هزینه‌ها دارید؟

قرداد ما در خشکی سه‌میلیارد‌و ١٧٨ میلیون دلار بوده است که ما با همین قیمت پروژه را تمام می‌کنیم، البته مقداری کسری کاری و مقداری هم اضافه‌کاری ناشی از همان تغییرات داشتیم. در مجموع برداشت ما این است که ٢٠٠ تا ٣٠٠ میلیون دلار اضافه‌کاری مثبت داشته باشیم.

‌ در نقل‌وانتقال پول مشکلی نداشتید؟

یک نکته‌ای که باید در نظر داشت این است که مشکل اساسی همه پروژه‌های ٣٥‌ماهه و طرح‌هایی که در دوران تحریم اجرا شد، نقل‌وانتقال ارز بود. امکان مبادله ارزی از طریق بانک‌های داخلی و خارجی ‌شدنی نبود و نهایتا از طریق صرافی‌ها انجام می‌شد که با ریسک فراوانی همراه بود. شما پول را به شرکتی پرداخت می‌کردید که سازنده کالای مورد نیاز شما بود، اما با شما قرارداد نداشت و صرافی‌ها هم از طریق شرکت ثالثی پول را انتقال می‌دادند و خودشان مانند بانک اقدام نمی‌کردند؛ یعنی این پول در یک فرایندی می‌چرخید تا به دست سازنده برسد که دراین‌میان ریسک ازدست‌رفتن پول را داشتیم، ما با دقت بالایی که انجام دادیم در این زمینه با مشکلی روبه‌رو نشدیم و وسواس زیادی به خرج دادیم تا پروژه بدون هیچ ریسکی در این زمینه انجام شود.

مورد دیگر هزینه‌ای بود که این نقل‌وانتقال داشت، برای مثال پولی را در چین بابت فروش نفت به ما می‌دادند که می‌خواستیم پول را از آنجا به اروپا منتقل کنیم. این پول در چین به یوآن و در کره به وون پرداخت می‌شد، حال باید آن را به کشور ثالثی مثل ترکیه و امارات می‌بردیم و به درهم و لیر تبدیل می‌کردیم. از طرف دیگر قراردادهای ما با یورو انجام می‌گرفت. ممکن بود چندین‌بار این پول تغییر و به همین علت افت زیادی پیدا کند؛ ‌همه این شرایط موجب می‌شد که هزینه‌ها افزایش پیدا کند. در جلسه‌ای که مدیران شرکت‌ها با معاون اول رئیس‌جمهور و وزیر نفت داشتند همه آنها از ١٥ تا ٢٣ درصد افزایش می‌گفتند، درحالی‌که ما گفتیم این افزایش کمتر از ١٠ درصد است که همه اعتراض کردند که هزینه‌های ما بیشتر از این حرف‌هاست.

‌ موقعیت مخزن فاز ١٩ کجاست؟

بین فاز ١١ و ١٢ هستیم. در بهترین نقطه مخزن قرار داریم که در مرز است، جایی هستیم که می‌توانیم با ظرفیت کامل بهره‌برداری کنیم.

‌ از چه تجربیاتی در اجرای فازهای ٦ و ٧و ٨ و ١٢ در فاز ١٩ استفاده کردید؟

در هر پروژه پلان اجرائی اولیه بسیار مهم است؛ در یک پروژه بزرگ مثل یک عملیات نظامی است که یک برنامه اجرائی تعریف و بر اساس آن حرکت کردیم و در حین اجرا به نقاطی رسیدیم که گفتیم ای‌کاش این کار را زودتر یا دیرتر انجام داده بودیم. برخی مسائل ما قابل پیش‌بینی نبود، به دلیل شرایط تحریم ما مطمئن نبودیم که کالا سرموقع به دست ما می‌رسد یا نه؛ مثلا ممکن بود امروز کالایی را بخریم که سه ماه دیگر نیازش داریم، می‌دانیم که تا سه ماه دیگر کالا به دست ما می‌رسد، اما آن زمان اجناس را یک سال قبل‌تر سفارش می‌دادیم چون شرایط ثابت نبود؛ مثلا سابقه داشتیم که کمپرسورهای فاز ١٢ را از نزدیک ساحل ایران به امارات برگرداندند، مسائل این‌چنینی داشتیم که هر یک در جای خودش باید مدیریت می‌شد. در بحث قیمت هم سعی کردیم قیمت اجناسی را که در فازهای دیگر خریداری شده، به دست آورده و با برنامه‌ریزی انجام‌شده بتوانیم در ٨٠ درصد موارد، ارزان‌تر آنها را خریداری کنیم. البته نمی‌شود اعتبار پتروپارس را هم نادیده گرفت. خیلی از شرکت‌ها (هم ایرانی و هم خارجی) برای پتروپارس اعتبار و ارزش زیادی قائل بودند و حاضر بودند کالاهایشان را چنددرصد هم ارزان‌تر به ما بفروشند؛ چون برای سازندگان مهم بود که خرید پتروپارس را در رزومه خود بیاورند چون استانداردهای کیفی پتروپارس خاص و سختگیرانه است. من می‌توانستم کمپرسورهای هوا، واترکول بخرم که با آب، سرد می‌شد. از نظر استانداردی هم مشکلی نداشت، پنج میلیون دلار هم برایم به‌صرفه‌‌تر بود، اما ایر‌کول خریدیم، چون منافع ملی را نگاه می‌کردیم، منافع شرکت برای ما مطرح نبود، منافع شرکت تا زمانی مطرح است که در تقابل با منافع ملی نباشد.

‌ خاطرات خاصی از دوره اجرای پروژه دارید؟

زمان وزارت مهندس قاسمی، وقتی که زمین ما عوض شده بود، منتظر طراحی جدیدی بودیم که بتوانیم تجهیزات را تهیه کنیم. هر روز من پیگیر مسائل طراحی بودم و هر هفته با مهندسان طراح مشاور جلسه می‌گذاشتیم و فشار می‌آوردیم که زودتر MRO را بدهند تا براساس آن خرید کنیم که این عقب افتاده بود و رفته بودند به وزیر نفت وقت گفته بودند که پتروپارس بارش سنگین است، شما بیایید و فاز ١٩ را از پتروپارس بگیرید. مهندس قاسمی هم قانع شده بود و به مدیرعامل سابق گفته بود شما دیگر فاز ١٩ را پیگیری نکنید، ما این فاز را به شرکت دیگری واگذار می‌کنیم. آقای شمس آمد این مسئله را به ما گفت. من گفتم نمی‌شود که با قضاوت ناعادلانه ذهن وزیر را نسبت به ما خراب کنند. زمانی‌ که در اهواز مدیر پروژه بودم، آقای جشن‌ساز من را می‌شناخت و خیلی کمک کردند. زنگ زدم آقای جشن‌ساز که در لوزان بود. مسئله را مطرح کردم و گفتم اگر زمین ما تغییر نمی‌کرد از همه پروژه‌ها جلوتر بودیم. پرسید برنامه‌تان چیست؟ گفتم از الان شروع کردم و در سه ماه ٩ درصد (سه تا سه  درصد) پیشرفت می‌گیرم. گفت همین قول را به قاسمی بدهم؟ گفتم بدهید.

یک جلسه با مهندس قاسمی، جشن‌ساز، پیله‌چی و شمس گذاشتیم. قاسمی گفت برخی پروژه‌ها ١٠ تا ١٥  درصد پیشرفت داشتند؛ اما پتروپارس هنوز کار را شروع نکرده است. برای وزیر توضیح دادم که تغییر زمین فاز ١٩ تمام طراحی و شرایط ما را به هم ریخت؛ اما من قول می‌دهم از همه پروژه‌ها جلو می‌افتیم، مهندس جشن‌ساز مردد بود، گفتم منتظر باشید و ببینید. آقای وزیر قبول کرد که فاز ١٩ را همچنان ادامه دهیم. ما در سه ماه به جای ٩ درصد، ١١,٢ درصد پیشرفت داشتیم، قاسمی باورش نمی‌شد.

قبل از اولین بازدید آقای زنگنه از عسلویه، جلسه‌ای با ایشان برای فاز ١٢ داشتیم. در پایان جلسه پرسید شما فاز ١٩ را چه کار کردید؟ گفتم مشغول هستیم. گفت شریک خارجی دارید. گفتم نه. چیزی نگفت و رفت. دو ماه بعد که زنگنه برای بازدید آمده بود، دوباره از روند اجرای فاز ١٩ سؤال کرد، گفتم تجهیزات را خریدم، گفت یعنی پول دادید و جنس تحویل گرفتید، ‌گفتم نه! پول ندادیم؛ ولی جنس تحویل گرفتیم. در واقع هیچ پولی نپرداخته بودیم؛ اما اعتبار پتروپارس بسیار مؤثر بود. مثلا یک شرکت کره‌جنوبی به نام سانی هست که ترانس می‌ساخت، ‌١١‌ میلیون دلار جنس را بدون دریافت یک سنت، به ما تحویل داد. یکی دیگر از مشکلات آن زمان، اتمام ظرفیت‌های تولیدکننده‌های داخلی بود؛ چون ١٠ پروژه هم‌زمان آغاز شده بود؛ مثلا ما ٤٠‌ میلیون یورو با آذرآب قرارداد داشتیم که می‌توانستیم آن را به صد میلیون برسانیم؛ اما چون طراحی‌ فازهای دیگر تمام شده بود، سفارش‌های خود را به آذرآب و بقیه داده بودند که ظرفیت این شرکت‌ها تمام شده بود و باید دو سال صبر می‌کردیم تا نوبت ما شود؛ به‌همین‌دلیل مجبور شدیم بخشی از اقلام مورد نیازمان را از کشورهای دیگر وارد کنیم. این شرایط فرصت داخلی‌سازی بسیاری از پروژه‌ها را گرفت. بعد از چندی، زنگنه با جهانگیری برای بازدید آمد، زمانی‌که وزیر، پالایشگاه را دید، از پیشرفت کار ما متعجب شد و از اجرای پالایشگاه اعلام رضایت کرد. یادم است که یک‌ بار مهندس شعبان‌پور به زنگنه گفت «ببین پالایشگاه مثل کارتپستال است».  استاندارد بیشتر تجهیزات ما اپروو وندور لیست بوده است، شرکت نفت و گاز پارس، فهرستی همراه قرارداد به ما می‌دهد که باید از بین آن شرکت‌ها خرید کنیم. ما سعی کردیم حدود ٩٥ درصد از خریدهایمان را از بیشتر شرکت‌هایی که شرکت نفت و گاز پارس گفته، انجام دهیم.
